Кантрольны спіс пілотнай этыкеткі на электронных паліцах: 12 KPI перад-шырокім распаўсюджваннем

Jul 13, 2026

Leave a message

Пілот электроннай этыкеткі паліцы павінен даказаць, што поўная аперацыйная сістэма працуе ў рэальнай краме. Этыкетка, якая атрымала адно паспяховае абнаўленне цаны падчас дэманстрацыі пастаўшчыка, яшчэ не пацвердзіла дадзеныя аб прадукце, сістэмную інтэграцыю, пакрыццё бесправадной сеткі, мантаж на паліцы, працоўныя працэсы супрацоўнікаў, апрацоўку выключэнняў або фінансавы ўплыў.

Retail operations and IT teams validating electronic shelf labels during a supermarket pilot

Такім чынам, карысны пілот пачынаецца з бізнес-рашэння: можна прапанаванаерашэнне для электроннай этыкеткі на паліцыпрадастаўляць дакладную інфармацыю на паліцах, аднаўляцца пасля звычайных збояў, зніжаць чыстую аперацыйную працу і маштабавацца без непрымальнай рызыкі?

Хуткі адказ:Вызначце рашэнне аб разгортванні перад устаноўкай, збярыце базу для бягучага працэсу папяровай-этыкеткі, праверце рэпрэзентатыўныя ўмовы крамы, вымерайце 12 KPI, прыведзеныя ніжэй, запусціце сцэнарыі кантраляваных збояў і прымяніце загадзя вызначаныя правілы запуску, перагляду або спынення. Парогавыя значэнні ў гэтым кіраўніцтве з'яўляюцца ілюстрацыйнымі прыкладамі, а не універсальнымі галіновымі стандартамі.

Як карыстацца пілотным кантрольным спісам электронных этыкетак на паліцы

Гэты кантрольны спіс прызначаны для аддзелаў рознічнага гандлю, ІТ, мерчандайзінгу, фінансаў, кіравання крамамі і закупак. Ён ахоплівае ўвесь шлях ад зыходнай сістэмы цэнаўтварэння да фізічнай паліцы і аддзяляе тэхнічную прадукцыйнасць ад эксплуатацыйнай каштоўнасці.

Заменіце кожны ілюстрацыйны парог на значэнне, ухваленае прадаўцом. Канчатковыя крытэрыі павінны адлюстроўваць дзеючыя правілы цэнаўтварэння, унутраныя-пагадненні аб узроўні абслугоўвання, прадукцыйнасць за мінулы перыяд, бізнес-рызыку, фармат крамы, частату прасоўвання і кантрактныя абавязацельствы пастаўшчыка.

Перш чым пачаць пілот, узгадніце чатыры пункты:

  • Рашэнне, якое пілот павінен падтрымаць;
  • Доказы, неабходныя для прыняцця такога рашэння;
  • Асоба, адказная за кожны KPI;
  • Умовы, якія аўтаматычна прадухіляюць разгортванне.

Пілотная карта паказчыкаў KPI электроннай этыкеткі на паліцы

Наступную табліцу паказчыкаў можна скапіяваць у працоўную кнігу праекта. Прыклады парогаў наўмысна кансерватыўныя і павінны быць скарэкціраваны, а не прыняты аўтаматычна.

KPI Формула або метад справаздачнасці Першасная крыніца даных Ілюстрацыйны крытэрый прыняцця Прыклад Вага
1. Стаўка дакладнасці цаны Правільныя правераныя дысплеі ÷ агульная колькасць правераных дысплеяў × 100% Файл цэн на POS або ERP, запіс аўдыту ESL, расклад прасоўвання Няма нявырашанага крытычнага неадпаведнасці коштаў; колькасная мэта, зацверджаная перад тэставаннем 20%
2. Паказчык паспяховага абнаўлення першай-спробы Меткі абноўлены правільна пры першай перадачы ÷ спробах абнаўлення × 100% Журнал падзей платформы ESL Прыклад: не менш за 99,5 %, без аддзелаў ніжэй зацверджанага мінімуму 8%
3. Час завяршэння абнаўлення ад-да-канца Паведаміць медыяну і P95 ад выпуску зыходнай-сістэмы да пацверджанага паказу на паліцы Пазнака часу POS або ERP, журнал прамежкавага праграмнага забеспячэння, журнал пацверджання ESL P95 адпавядае ўзгодненаму SLA па абнаўленні аднаго-элемента і пакета- 7%
4. Збой-Абнавіць час выяўлення Пазнака часу абвесткі мінус пазнака часу фактычнай адмовы; медыяна справаздачы і P95 Журналы маніторынгу шлюза, сеткі і ESL Прыклад: выяўленне P95 на працягу 5 хвілін для кантраляваных збояў 7%
5. Час дазволу выключэння Правераная пазнака часу закрыцця мінус пазнака часу адкрыцця інцыдэнту; справаздачу па тыпу здарэння Служба падтрымкі, часопіс крамы, платформа ESL Прыклад: сярэдняя крама-вырашальны інцыдэнт зачынілася на працягу 15 хвілін 6%
6. Чыстая эканомія працы Базавая папера-на этыкетках мінус гадзіны працы, выключэнняў і тэхнічнага абслугоўвання ESL Вучэбны час, графік працы, часопіс выдачы Станоўчая чыстая эканомія і адсутнасць матэрыяльнай незапланаванай нагрузкі 10%
7. Узровень паспяховасці транзакцый інтэграцыі Сапраўдныя транзакцыі, выкананыя без выпраўлення ўручную ÷ сапраўдныя транзакцыі, адпраўленыя × 100% Журналы API, прамежкавага праграмнага забеспячэння, POS, ERP і ESL Прыклад: не менш за 99,9 %, без бясшумнай страты даных 12%
8. Дакладнасць прывязкі-прадукта да-этыкеткі Правільнае-размяшчэнне-прывязкі этыкетак прадукту ÷ правераныя прывязкі × 100% Пераплётная заяўка, планаграма, майстар вырабу, фізічны аўдыт Няма няправільнай прывязкі, якая ўплывае на паказаную цану 10%
9. Чытальнасць дысплея і паспяховасць задання шаблона Правільна выкананыя чытацкія заданні ÷ выкананыя заданні × 100% Назіраныя заданні пакупнікоў і супрацоўнікаў, тэсты сканавання Прыклад: не менш за 95% поспеху задання і адсутнасць нечытэльных абавязковых палёў 5%
10. Мантажная частата інцыдэнтаў Інцыдэнты,-звязаныя з мантажом ÷ устаноўленыя цэтлікі × 100 % за пілотны перыяд Захоўвайце журнал інцыдэнтаў, фізічны агляд Прыклад: ніжэй за 0,5 %, без перыядычных-канкрэтных збояў 5%
11. Хуткасць выканання задач персаналам Правільныя заданні, выкананыя без дапамогі ÷ прызначаныя заданні × 100% Ацэнка навучання і назіраныя заданні Прыклад: мінімум 90% пасля звычайнай трэніроўкі 5%
12. Адхіленне бізнес-кейсаў Фактычная пацверджаная выгада мінус прагнозная выгада, падзеленая на прагнозную выгаду Фінансавая мадэль і пілотныя вымярэнні Прыклад: вынік у межах плюс-мінус 20% ад зацверджаных здагадак 5%

Electronic shelf label pilot KPI framework covering accuracy reliability integration operations and business impact

Узважаны бал дапамагае камандам параўноўваць вынікі, але ён не павінен адмяняць крытычныя няўдачы. Няправільная цана на паліцы, ціхая страта цэнавых транзакцый, некантралюемы доступ да платформы кіравання або немагчымасць выяўлення няўдалых абнаўленняў могуць заблакіраваць разгортванне, нават калі агульны бал высокі.

Крок 1: Вызначце рашэнне аб разгортванні перад выбарам пілотнай зоны

Напішыце адну заяву аб рашэнні, якая тлумачыць, што пілот дазволіць. Напрыклад:

Пілот вызначыць, ці можа прапанаваная сістэма ESL падтрымліваць кантраляваную дакладнасць-цаны на паліцах, апрацоўваць запланаваныя акцыі, інтэгравацца з бягучым асяроддзем POS і ERP, падтрымліваць звычайныя выключэнні для крам і даць дастатковую правераную аперацыйную карысць, каб апраўдаць разгортванне ў наступнай групе крам.

Гэта сцвярджэнне мацнейшае за «праверце, ці працуюць электронныя этыкеткі на паліцы». Гэта прымушае каманду вызначыць поўную мяжу сістэмы. Каманды, якім неабходны тэхнічны агляд перад устаноўкай мяжы, могуць спачатку правесці аглядяк працуюць электронныя палічныя этыкеткі, уключаючы ўзаемасувязь паміж праграмным забеспячэннем для кіравання, шлюзамі, этыкеткамі і бэкэнд-сістэмамі.

У заяве аб рашэнні павінна быць указана:

  • Уключаны тыпы крам і аддзелы;
  • Уключаны працоўныя працэсы цэнаўтварэння, прасоўвання, інвентарызацыі і планаграмы;
  • Сістэмы і інтэрфейсы, якія неабходна праверыць;
  • Дата пачатку, працягласць і цыклы прасоўвання пілотнага;
  • Ролі, якія зацвярджаюць тэхнічныя, аперацыйныя і фінансавыя вынікі;
  • Крытычныя ўмовы, якія патрабуюць прыпынку або паўторнага тэсту.

Крок 2: Выберыце рэпрэзентатыўны пілотны аб'ём

Самы просты праход рэдка бывае найбольш інфарматыўным пілотам. Вобласць павінна ўтрымліваць умовы, якія могуць не выканацца падчас пашырэння, а не толькі ўмовы, якія робяць дэманстрацыю чыстай.

Уключыце наўмыснае спалучэнне:

  • Высокачастотныя-і нізкачастотныя-змены коштаў;
  • Звычайныя цэны, запланаваныя акцыі, уцэнкі і адмены акцый;
  • Стандартныя рэйкі для паліц, гаплікі для калкоў, драцяныя кошыкі, шкляныя паліцы, тарцы і халадзільныя прыстасаванні;
  • Высокія, нізкія і закрытыя паліцы;
  • Месцы, блізкія да халадзільных установак, канструктыўных калон, складскіх памяшканняў або іншых бесправадных сістэм;
  • Розныя памеры этыкетак і шаблоны адлюстравання;
  • Некалькі змен супрацоўнікаў і нармальная актыўнасць папаўнення.

Для прадуктовага праекта існуючае кіраўніцтва паразгортванне электронных цэннікаў супермаркетаўможа дапамагчы вызначыць аддзелы і працоўныя працэсы, якія заслугоўваюць пілотнага ахопу. Фізічны план таксама павінен прытрымліваццаКіраўніцтва па ўстаноўцы электроннай этыкеткі на паліцытак што размяшчэнне шлюза, сумяшчальнасць мантажу і праверка пакрыцця дакументуюцца, а не імправізаваны.

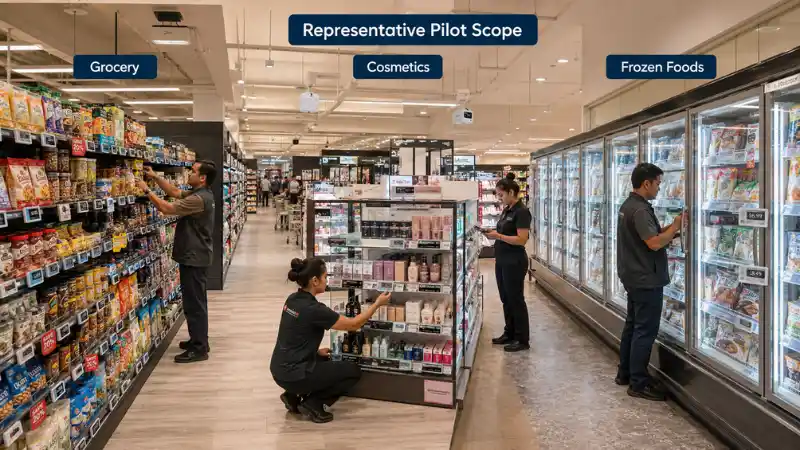

Representative ESL pilot scope across grocery cosmetics and frozen food departments

Ілюстрацыйны пілотны дызайн

Наступны прыклад - мадэль планавання, а не універсальная рэкамендацыя:

  • Адзін прадстаўнічы магазін;
  • Тры аддзела з розным прыстасаваннем і коштам;
  • Прыкладна 1500 этыкетак як мінімум трох памераў;
  • Шэсць тыдняў працы;
  • Два поўныя цыклы пачатку-і-завяршэння прасоўвання;
  • Тэсты пакрыцця ў халадзільніках, тарцах, кутах і нізкіх паліцах;
  • Нармальная дзейнасць на працягу трох змен супрацоўнікаў;
  • Адно кантраляванае перапыненне інтэграцыі і адно перапыненне шлюза;
  • Штотыднёвыя фізічныя праверкі плюс аналіз-журналаў падзей.

Сетка з істотна рознымі фарматамі крам можа мець патрэбу ў больш чым адным пілотным архетыпе. Кампактны магазін, вялікі супермаркет і склад-магазін могуць мець розныя рызыкі ахопу, мантажу, працоўнага працэсу і-аб'ёму абнаўленняў.

Крок 3: Усталюйце базавую лінію папяровай-этыкеткі

Пілот не можа даказаць зберажэнні, калі бягучы працэс не быў вымераны. Запішыце поўную нагрузку на папяровыя-этыкеткі перад устаноўкай, уключаючы падрыхтоўку і дапрацоўку, а не толькі час, затрачаны на прымацаванне этыкетак.

Базавая лінія павінна фіксаваць:

  • Штотыдзень змяняюцца цэны і акцыі;
  • Час, затрачаны на друк, сартаванне, прагулку, замену, праверку і выпраўленне этыкетак;
  • Выдаткі на паперу, тонер, прынтэр, утылізацыю і захоўванне;
  • Адсутнасць, затрымка, дублікаты або няправільныя цэтлікі;
  • Спрэчкі па афармленні заказу або вынікі аўдыту, звязаныя з-розніцай у цэнах на паліцах;
  • Затрымкі запуску і адмены акцыі;
  • Час, затрачаны на праверку цэн і наступныя-выключэнні.

Выкарыстоўвайце адны і тыя ж аддзелы і супастаўныя перыяды працы для базавых і эксперыментальных вымярэнняў. Артыкул параўнэлектронныя палічныя этыкеткі супраць папяровых этыкетакзабяспечвае карысныя катэгорыі, але бізнес-абгрунтаванне павінна выкарыстоўваць уласныя даследаванні часу і даныя аб выдатках рознічнага гандляра.

Крок 4: Стварыце апраўданы план аўдыту і выбаркі

Не дазваляйце пастаўшчыку выбіраць толькі этыкеткі, якія будуць правярацца. Вызначце сукупнасць, выбарку, час і класіфікацыю няўдач перад зборам першага выніку.

Выкарыстоўвайце поўную праверку крытычных падзей

Некаторыя падзеі варта правяраць ва ўсім пацярпелым насельніцтве кожны раз, калі гэта тэхнічна практычна:

  • Актывацыя буйной акцыі;
  • Заканчэнне дзеяння акцыі і вяртанне цаны;
  • Экстраная карэкцыя коштаў;
  • Аднаўленне сістэмы пасля збою інтэграцыі;
  • Змены ў шаблоне закранаюць абавязковыя палі коштаў.

Выкарыстоўвайце стратыфікаваную выбарку для звычайных аўдытаў

Для звычайных аўдытаў паліц падзяліце насельніцтва на значныя групы перад выбарам выпадковых цэтлікаў. Карысныя страты ўключаюць аддзел, тып прыстасаванняў, памер этыкеткі, бесправадную зону, тып абнаўлення, статус павышэння, вышыню паліцы і змену супрацоўнікаў.

Каманда па якасці, якой патрэбны фармальныя атрыбуты-структуры выбаркі, можа праверыцьISO 2859-1:2026 Працэдуры адбору пробаў для кантролю па атрыбутах. Стандарт не з'яўляецца спецыфічным патрабаваннем ESL-, і план выбаркі па-ранейшаму павінен быць адаптаваны да рызыкі цэнаўтварэння, юрыдычных абавязацельстваў і талерантнасці прадаўца да прапушчаных памылак.

Асобныя крытычныя, буйныя і нязначныя збоі

Суровасць прыклад Прапанаванае лячэнне
Крытычны Няправільная адпускная цана, ціхая страта транзакцыі, несанкцыянаванае змяненне цаны, няўдалая адмена акцыі Неадкладнае ўтрыманне; можа аўтаматычна блакаваць разгортванне
маёр Паўторны збой пакрыцця, няправільнае прывязванне прадукту без уплыву на цану, нявырашаная затрымка партыі Выпраўце асноўную прычыну і паўторна праверце закранутыя ўмовы
Мінор Праблема касметычнага выраўноўвання, некрытычны інтэрвал шаблонаў, рэгуляванне ізаляванага мацавання Адсочвайце тэндэнцыі і выпраўляйце іх перад пашырэннем, дзе гэта магчыма

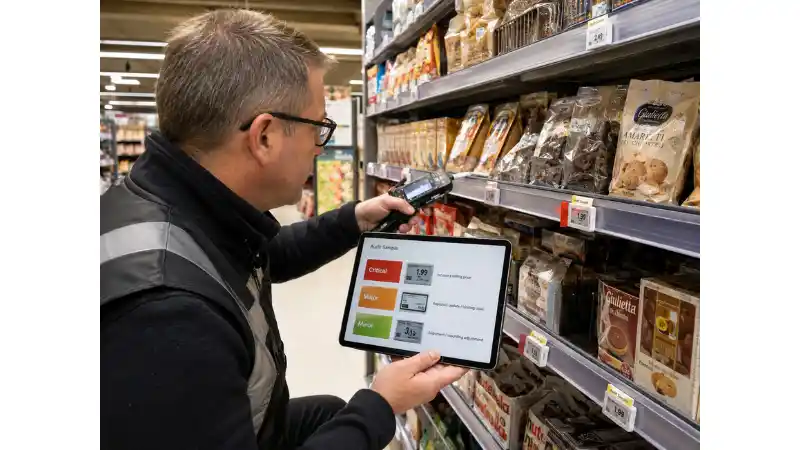

Retail auditor checking electronic shelf labels and classifying critical major and minor pilot failures

12 пілотных KPI электронных этыкетак на паліцы

1. Стаўка дакладнасці цаны

Дакладнасць цаны параўноўвае дысплей на паліцы з зацверджаным зыходным запісам. Праверце поўны запіс, які мае значэнне для кліента і прадаўца, а не толькі найбольшую цану.

формула:Правільныя правераныя дысплеі ÷ агульная колькасць правераных дысплеяў × 100%.

Праверце ідэнтыфікатар прадукту, апісанне прадукту, адпускную цану, цану за адзінку, дзе гэта магчыма, валюту, акцыйную цану, час пачатку і заканчэння акцыі і абавязковыя атрыбуты. Стабільныя ідэнтыфікатары павінны выкарыстоўвацца на ўсім шляху даных; уКіраўніцтва па глабальным нумары гандлёвай адзінкі GS1з'яўляецца карысным спасылкай, калі GTIN з'яўляецца часткай апісання прадукту прадаўца.

Класіфікуйце кожнае несупадзенне па першапрычыне:

  • Няправільныя зыходныя дадзеныя;
  • Няправільная прывязка прадукту-да-этыкеткі;
  • Памылка адлюстравання інтэрфейсу;
  • Адкладзенае або няўдалае абнаўленне;
  • Лагічная памылка шаблону;
  • Памылка раскладу прасоўвання;
  • Несанкцыянаванае ручное перавызначэнне.

Пілот не павінен хаваць сур'ёзныя памылкі ўнутры высокага сярэдняга. Рознічны гандляр можа патрабаваць адсутнасці нявырашанага крытычнага неадпаведнасці коштаў, нават калі лічбавая мэтавая дакладнасць была дасягнута іншым чынам. Аперацыйныя наступствы і наступствы для кліентаў абмяркоўваюцца далейшто адбываецца, калі цэны адлюстроўваюцца няправільна.

2. Паказчык паспяховага абнаўлення першай-спробы

Гэты паказчык паказвае, колькі этыкетак атрымлівае і адлюстроўвае запланаваны кантэнт у першым цыкле перадачы.

формула:Меткі пацверджаны правільнымі з першай спробы ÷ спробы абнаўлення этыкетак × 100%.

Паведаміце аб выніках па аддзелах, шлюзах, прыстасаваннях, мадэлі этыкетак і бесправадной зоне. Вынік-у цэлым краме ў 99,5 % усё яшчэ можа схаваць маразільную секцыю, якая працуе на 96%.

Патэнцыйныя прычыны ўключаюць слабае пакрыццё, перашкоды, размяшчэнне шлюза, стан батарэі, рэгістрацыю прылады, перагружанасць чаргі і ўбудаванае праграмнае забеспячэнне цэтліка. Праверце выбраную архітэктуру ў параўнанні з сайтамСеткі Bluetooth, Wi-Fi і Sub-GHz ESL.

3. Час завяршэння абнаўлення ад-да-канца

Вымярайце ўвесь бізнес-працэс, а не толькі час, неабходны для абнаўлення дысплея.

Час пачатку:Зацверджаная цана або змяненне зместу выдаецца зыходнай сістэмай.

Час заканчэння:Платформа ESL пацвярджае, што правільны змест адлюстроўваецца на прызначанай этыкетцы.

Запішыце асобныя вынікі для:

  • Адно абнаўленне прадукту;
  • Пакетнае абнаўленне-на ўзроўні аддзела;
  • Прапаганда-ў краме;
  • Запланаванае абнаўленне ў будучыні;
  • Адкат прасоўвання;
  • Экстраная карэкцыя.

Паведаміце медыяну і P95, а не толькі сярэдняе значэнне. Медыяна апісвае тыповае абнаўленне, а P95 паказвае час, на працягу якога завяршыліся 95% вымераных абнаўленняў. Максімум і ўсе збоі трэба паведамляць асобна.

Пры ўсталёўцы SLA адрознівайце бэкэнд-апрацоўку, прамежкавае праграмнае забеспячэнне, рэндэрынг, пастаноўку ў чаргу, перадачу праз шлюз, абнаўленне дысплея і справаздачу аб пацверджанні. Кіраўніцтва паЧастата абнаўлення ESL і прадукцыйнасць дысплеяможа падтрымліваць адлюстраванне-спецыяльнай часткі гэтага аналізу.

End-to-end electronic shelf label update flow from POS and ERP systems to the shelf display

4. Збой-Абнавіць час выяўлення

Няўдалым абнаўленнем, якое бачна ў чарзе выключэнняў, можна кіраваць. Няўдалае абнаўленне, якое застаецца незаўважаным, стварае некантраляваную цэнавую рызыку.

формула:Пазнака часу папярэджання мінус пазнака часу, калі абнаўленне або прылада фактычна збой.

Праверце, ці платформа:

  • Вызначае дакладную этыкетку і месцазнаходжанне;
  • Адрознівае аўтаномныя прылады ад адхіленага кантэнту або памылак інтэграцыі;
  • Паўторныя спробы аўтаматычна ў адпаведнасці з задакументаваным правілам;
  • Узмацняе паўторны збой;
  • Захоўвае аўдытарскі след;
  • Дазваляе краме правяраць канчатковы адлюстраваны стан.

Выкарыстоўвайце вядомую падзею збою, каб быў даступны сапраўдны час пачатку. Кіраўніцтва па ліквідацыі непаладак дляэтыкеткі на электронных паліцах не абнаўляюццаможа дапамагчы стварыць рэалістычныя катэгорыі памылак для пілотнага часопіса.

5. Час дазволу выключэння

Вымярайце час ад стварэння інцыдэнту да пацверджанага закрыцця і паведамляйце аб выніках па тыпу інцыдэнту і ўладальніку падтрымкі.

Да тыповых выключэнняў-на ўзроўні крамы адносяцца:

  • Няправільная прывязка вырабы;
  • Прадукт перанесены на новую паліцу;
  • Пашкоджаная або адсутнічае этыкетка;
  • Абвестка пра нізкі ўзровень батарэі;
  • Няўдалае абнаўленне;
  • Няправільны шаблон;
  • Акцыя, якая не скончылася належным чынам.

Аддзяліце інцыдэнты, якія павінен вырашаць персанал крамы, ад інцыдэнтаў, якія патрабуюць цэнтральнай ІТ-падтрымкі або падтрымкі пастаўшчыкоў. Разлічыце медыяну і час дазволу P95 для кожнага класа. Калі звычайныя задачы пастаянна патрабуюць пастаўшчыка, пілот можа працаваць тэхнічна, але не працаваць як маштабаваная аперацыйная мадэль.

6. Чыстая эканомія працы

Валавы здымак працоўнай сілы не з'яўляецца правільнай мерай. ESL пазбаўляюць ад некаторых дзеянняў папяровых-этыкетак, але ўводзяць маніторынг, перапрывязку, шаблоны, абслугоўванне і працу з выключэннямі.

формула:Базавая папера-этыкетка праца мінус ESL аперацыйная праца мінус выключэнне-праца па апрацоўцы мінус прылада-праца па тэхнічным абслугоўванні.

Уключае:

  • Друк і сартаванне;
  • Шпацыр і пошук паліцы;
  • Выдаленне і замена этыкетак;
  • Праверка і перапрацоўка;
  • Агляд справаздач аб выключэннях;
  • Перавязка пасля перамяшчэння прадукту;
  • Замена батарэек або пашкоджаных прылад;
  • Падтрыманне шаблонаў і правоў карыстальнікаў;
  • Даследаванне памылак інтэграцыі.

Запісвайце працу па ролях і аддзелах, таму што гадзіна, выдаленая ад працы ў краме, можа быць заменена больш дарагой гадзінай у цэнтральнай ІТ. Каб атрымаць больш шырокае ўяўленне аб эфектах працоўнага працэсу, азнаёмцеся з тым, як ESL можааптымізаваць рознічныя аперацыі.

Comparison of manual paper price label workflow and electronic shelf label workflow

7. Узровень паспяховасці транзакцый інтэграцыі

Пілот павінен праверыць кожны інтэрфейс, які ўплывае на паліцу, уключаючы POS, ERP, кіраванне інфармацыяй аб прадуктах, механізм прасоўвання, прамежкавае праграмнае забеспячэнне, платформу інвентарызацыі, сістэмы крам і платформу кіравання ESL.

формула:Сапраўдныя транзакцыі, выкананыя без ручной карэкцыі ÷ сапраўдныя транзакцыі, адпраўленыя × 100%.

Адсочванне прынятых, адхіленых, адкладзеных, дублікатаў і адсутных транзакцый. Высокага працэнта поспеху недастаткова, калі невялікая колькасць запісаў знікне без папярэджання. Такім чынам, патрабаванне прыняцця павінна ўключаць нулявую бясшумную страту даных.

Запусціце адно кантраляванае перапыненне:

  • Прыпыніць інтэграцыйнае злучэнне;
  • Выпусціць некалькі зацверджаных змяненняў;
  • Аднавіць злучэнне;
  • Праверце захаванне чаргі, парадак, дэдуплікацыю, аднаўленне і канчатковы стан паліцы.

8. Дакладнасць прывязкі-прадукта да-этыкеткі

Тэхнічна паспяховае абнаўленне па-ранейшаму лічыцца памылковым, калі яно трапляе на няправільную паліцу.

формула:Правільнае-размяшчэнне-прывязкі цэтлікаў ÷ правераныя прывязкі × 100%.

Праверце:

  • Ідэнтыфікатар этыкеткі звязаны з правільным ідэнтыфікатарам прадукту;
  • Размяшчэнне сістэмы адпавядае фізічнаму;
  • Паведамляецца аб дублікатах і непрывязаных цэтліках;
  • Ходы прадукту адлюстроўваюцца правільна;
  • Выдаленыя прадукты могуць быць ачышчаны або пераназначаны;
  • Супрацоўнікі могуць перапрывязвацца без стварэння схаваных дублікатаў адносін.

Уключыце скід планаграмы і перамяшчэнне прадукту ў пілот. Статычная паліца пацвярджае першапачатковую ўстаноўку, а не бягучы працоўны працэс рознічнага гандлю.

9. Чытальнасць дысплея і паспяховасць задання шаблона

Чытальнасць павінна быць праверана як задача, а не ацэньвацца толькі асобай, якая распрацавала шаблон.

Папрасіце пакупнікоў або супрацоўнікаў вызначыць цану, прадукт, цану за адзінку, статус акцыі, папярэднюю цану, штрых-код, QR-код або індыкатар персаналу з рэалістычных пазіцый прагляду. Уключыце верхнія і ніжнія паліцы, яркае асвятленне, блікі і шматлюдныя свяцільні.

формула:Правільна выкананыя чытацкія заданні ÷ выкананыя заданні × 100%.

Там, дзе разглядаюцца некалькі тэхналогій адлюстравання, параўнаннеLCD супраць E-Ink этыкетак паліцыможа дапамагчы вызначыць, якое змесціва належыць да тэгаў паліцы-з харчаваннем ад батарэі, а якое змесціва патрабуе большага поўна{1}}каляровага дысплея.

10. Стабільнасць мантажу і фізічная трываласць

Адсочвайце фізічныя інцыдэнты на працягу звычайнага папаўнення, уборкі, кантакту з кліентамі, перамяшчэння каляскі і змены планаграмы.

формула:Інцыдэнты,-звязаныя з мантажом ÷ устаноўленыя цэтлікі × 100 % за пілотны перыяд.

Запісвайце няшчыльныя этыкеткі, слізгальныя прыстасаванні, зламаныя заціскі, парушэнне клею, пашкоджанні ад удараў, уздзеянне вільгаці, выдаленыя кліентамі этыкеткі і паўторныя праблемы з пэўным прыстасаваннем. Не ўсярэднівайце розныя тыпы мацаванняў разам. Канчатковы план разгортвання павінен зацвердзіць канкрэтнае мацаванне для кожнай паліцы або сямейства свяцілень.

11. Хуткасць выканання задач персаналам

Пасля звычайнага навучання паназірайце, ці могуць супрацоўнікі правільна выконваць руцінныя задачы без дапамогі праектнай-каманды.

формула:Правільныя заданні без старонняй дапамогі ÷ прызначаныя заданні × 100%.

Праверце, ці можа персанал:

  • Прывязваць і перамяшчаць цэтлік;
  • Замяніць пашкоджанае прылада;
  • Распазнаць няўдалае абнаўленне;
  • Прачытаць і класіфікаваць абвестку;
  • Выправіць асноўную праблему адлюстравання;
  • Прымяніць зацверджаны шаблон;
  • Абвастрыць праблему з неабходнымі доказамі.

Запішыце час, тып памылкі, запыт на дапамогу і незразумелыя інструкцыі. Зваротная сувязь з навучаннем павінна ўносіць змены ў кіраўніцтва па разгортванні, а не заставацца агульнымі каментарамі.

12. Аперацыйныя і фінансавыя наступствы

Фінансавы КПЭ павінен выкарыстоўваць вымераныя пілотныя ўводы, а не агульныя заяўкі аб эканоміі.

Праверка:

  • Чыстае змяненне працоўнай сілы;
  • Друк і скарачэнне матэрыялу;
  • Больш хуткае выкананне прасоўвання;
  • Скарачэнне намаганняў па перапрацоўцы і-аўдыту коштаў;
  • Кошт шлюзаў, этыкетак, мацаванняў, праграмнага забеспячэння, інтэграцыі, навучання, падтрымкі і запасных частак;
  • Выключэнне і нагрузка на абслугоўванне;
  • Выдаткі, якія могуць павялічвацца ў маштабе сеткі.

Карыстайцеся сайтамESL ROI калькулятару якасці асновы, затым заменіце дапушчэнні па змаўчанні праверанымі пілотнымі значэннямі.

Кароткі пілот не можа пацвердзіць шмат-гадовы тэрмін службы акумулятара, доўгатэрміновы-частотнасць адмоваў абсталявання або будучыя выдаткі на падтрымку. Яны павінны падмацоўвацца ўмовамі гарантыі, эталоннымі праектамі, абавязацельствамі па абслугоўванні і дагаворнымі доказамі.

Дадайце шлюз-кантролю кібербяспекі і доступу

Платформа ESL можа падключаць сістэмы цэнаўтварэння, воблачныя сэрвісы, шлюзы, інструменты мабільнай прывязкі і сеткі крам. Такім чынам, пілот павінен праверыць кіраванне і аднаўленне, а таксама прадукцыйнасць дысплея.

агляд:

  • Ролі карыстальнікаў і доступ з найменшымі{0}}прывілеямі;
  • Шмат{0}}факторная аўтэнтыфікацыя, дзе яна даступная;
  • захоўванне і ратацыя ўліковых дадзеных API;
  • Кантроль зацвярджэння змяненняў у цане і шаблоне;
  • Журналы аўдыту дзеянняў карыстальніка, сістэмы і прылады;
  • Сегментацыя сеткі і кіраванне шлюзам;
  • Рэзервовае капіраванне, аднаўленне і выдаленне акаўнта;
  • Доступ пастаўшчыка і кантроль-сеанса падтрымкі.

TheNIST Cybersecurity Framework 2.0забяспечвае агульную структуру-кіравання рызыкамі, якая можа дапамагчы камандам ІТ і кіравання арганізаваць гэтыя праверкі. Гэта не спецыяльная сертыфікацыя ESL-.

Cybersecurity and access control review for an electronic shelf label platform

Стрэс-тэсты, якія павінен уключаць кожны пілот ESL

Electronic shelf label pilot stress tests for batch updates promotion rollback gateway outage and invalid data

Вялікае пакетнае абнаўленне

Выпусціце паводзіны пакетаў і запісаў у чарзе, час завяршэння, паўторныя спробы, няўдалыя цэтлікі, хуткасць рэагавання платформы і справаздачы аб выключэннях для-аддзела або крамы-.

Пачатак і аўтаматычнае завяршэнне акцыі

Праверце як актывацыю, так і адмену. Акцыя, якая пачынаецца правільна, але не вяртаецца да зацверджанай звычайнай цаны, з'яўляецца крытычнай няўдачай.

Няправільная прывязка прадукту

Наўмысна стварайце кантраляваную няправільную прывязку і правярайце, наколькі хутка сістэма і персанал яе выяўляюць, захоўваюць, выпраўляюць і дакументуюць.

Шлюз або перапынак у сетцы

Адключыце тэставы шлюз або сегмент сеткі. Пераканайцеся, што апошняя сапраўдная выява E-Ink застаецца бачнай, калі гэта дастасавальна, аб збоі паведамляецца, абнаўленні ў чарзе захоўваюцца, служба аднаўляецца і транзакцыі не дубліруюцца і не губляюцца.

Няправільны зыходны-сістэмны запіс

Адпраўце кантраляваны запіс з адсутным ідэнтыфікатарам, несапраўдным полем цаны або няправільным часам уступлення ў сілу. Сістэма павінна адхіліць або змясціць яго ў каранцін, а не адлюстроўваць няпоўную інфармацыю.

Змена планаграмы

Перамясціце прадукты і папрасіце падрыхтаваных супрацоўнікаў абнавіць фізічныя і лічбавыя прывязкі. Вымерайце час выканання, абавязковую дакладнасць і запыты на падтрымку.

Этыкетка пашкоджана або адсутнічае

Выдаліце ​​адну тэставую этыкетку і пацвердзіце, што супрацоўнікі могуць вызначыць праблему, выбраць запасную, правільна прывязаць яе, праверыць змест і ліквідаваць інцыдэнт.

Тэст дазволу і ўліковага запісу

Паспрабуйце выканаць дзеянне з дапамогай ролі, якая не павінна мець дазволу, выдаліце ​​тэставага карыстальніка і пераканайцеся, што доступ адкліканы і зарэгістраваны.

Наглядны прыклад: чаму сярэдні паказчык у краме можа ўвесці ў зман

Наступны прыклад з'яўляецца гіпатэтычным і ўключаны толькі для дэманстрацыі аналізу.

Шасці{0}}тыднёвы пілот ахоплівае 1500 этыкетак бакалеі, касметыкі і замарожаных прадуктаў. Каэфіцыент поспеху-абнаўлення-пры першай-спробе ў краме складае 99,1%, што першапачаткова здаецца прымальным. Аналіз-аддзела паказвае:

Плошча Першая-спроба паспяховая Галоўная знаходка
Бакалея 99.8% Стабільная прадукцыйнасць
Касметыка 99.3% Некалькі памылак прывязкі пасля перамяшчэння планаграмы
Замарожаныя прадукты 95.8% Слабасць пакрыцця і рух скакуна падчас папаўнення

ESL pilot performance comparison showing weaker update success in the frozen food department

Агульнае сярэдняе значэнне хавае аддзел, які не гатовы да разгортвання. Правільнае рашэнне - гэта не безумоўны выхад. Каманда павінна перапрацаваць размяшчэнне шлюза, зацвердзіць іншае мацаванне маразільнай камеры, паўтарыць акцыю і выпрабаванні партыі ў гэтай зоне і пераканацца, што праблема не паўтарыцца.

Прыклад таксама паказвае, чаму класіфікацыя памылак мае значэнне. Праблема-касметычнага шаблона з нізкім узроўнем рызыкі не павінна разглядацца гэтак жа, як няўдалае абнаўленне цаны або няправільнае прывязванне прадукту.

Прыміце рашэнне «Ідзі, перагледзець або спыніць».

Крытычныя вароты

Падумайце аб прадухіленні разгортвання, калі што-небудзь з наступнага застаецца нявырашаным:

  • Няправільныя палічныя цэны або няўдалыя адмены акцыі;
  • Ціхая страта, дубліраванне або некантраляванае змяненне парадку цэнавых транзакцый;
  • Няўдалыя абнаўленні, якія не выяўляюцца надзейна;
  • Несанкцыянаваны доступ або неадэкватная рэгістрацыя аўдыту;
  • Рабочыя працэсы захоўвання, якія залежаць ад неаднаразовага ўмяшання пастаўшчыка;
  • Тэхнічная канструкцыя, якая не падтрымлівае рэпрэзентатыўныя ўмовы крамы.

Ілюстрацыйнае правіла ўзважанага рашэння

  • Ідзі:Агульны бал 85 і вышэй, пройдзены ўсе важныя вароты, уладальнікі і рэсурсы разгортвання зацверджаны.
  • Праверце і паўторна пратэстуйце:Ацэнка ад 70 да 84 або недахоп, які можна выправіць, абмежаваны пэўным аддзелам, інтэрфейсам, мацаваннем, шаблонам або навучальным працэсам.
  • Спыніцеся або перагледзьце:Ацэнка ніжэй за 70, нявырашаная крытычная няўдача або бізнес-кейс, які застаецца залежным ад неабгрунтаваных здагадак.

Ацэнка - гэта дапамога ў прыняцці рашэння, а не замена меркаванню. Праект не павінен кампенсаваць-няўдачу кантролю над цаной высокімі баламі па эстэтыцы або задаволенасці персаналу.

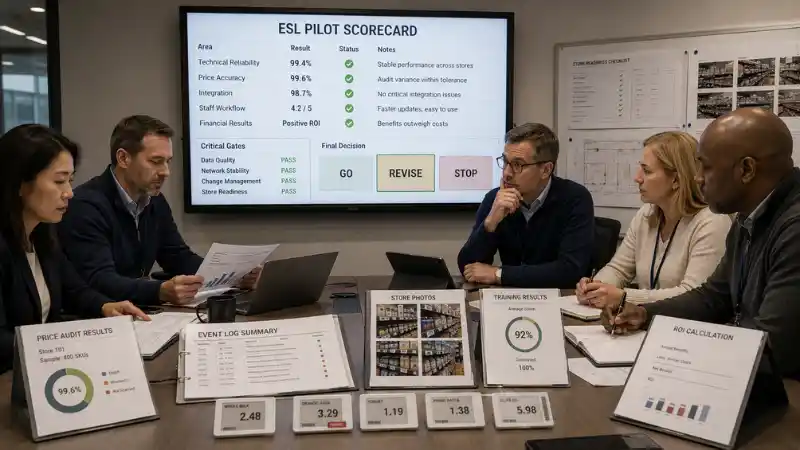

Retail project team making a go revise or stop decision after an electronic shelf label pilot

Доказы патрабуюцца ў выніковай справаздачы пілота

Выніковая справаздача павінна змяшчаць:

  • Мэта пілота і заява аб рашэнні аб разгортванні;
  • Магазін, аддзел, этыкетка, абсталяванне і шлюз;
  • Архітэктура сістэмы і карта інтэграцыі;
  • Базавы метад і вынікі;
  • Вызначэнні KPI, формулы, парогі, вагі і ўладальнікі;
  • План выбаркі і доказы аўдыту;
  • Вынікі па аддзелах, зонах, прыстасаваннях, тыпу этыкеткі, тыпе абнаўлення і змене;
  • Часопіс крытычных, асноўных і дробных збояў;
  • Аналіз-асноўнай прычыны і вынікі паўторных выпрабаванняў;
  • Ацэнка навучання і водгукі супрацоўнікаў;
  • Бяспека і{0}}кантроль доступу;
  • Абноўленыя здагадкі аб выдатках і выгадах;
  • Адкрытыя рызыкі, дагаворныя дзеянні і змены ў разгортванні;
  • Афіцыйнае зацвярджэнне, перагляд або спыненне.

Далучыце зыходныя доказы, такія як пазнакі часу, сістэмныя журналы, аўдытарскія лісты, скрыншоты, фатаграфіі ўстаноўкі, квіткі ў службу падтрымкі, даследаванні часу і запісы аб навучанні.

Што запытаць у пастаўшчыка ESL

Пытанне Доказы для запыту Папераджальны знак
Як выяўляюцца няўдалыя абнаўленні? Рабочы працэс абвестак, правілы паўтору, прыклад панэлі кіравання, экспартаваны журнал падзей Няспраўнасць можна выявіць толькі пры праверцы паліцы ўручную
Як аднаўляецца сістэма пасля збою? Вынікі выпрабаванняў чаргі, упарадкавання, дэдуплікацыі і аднаўлення Няма задакументаваных паводзін аднаўлення
Якія задачы можа выконваць персанал крамы? Ролевая матрыца, навучальны дапаможнік, назіральная дэманстрацыя задачы Звычайныя змены патрабуюць падтрымкі пастаўшчыка
Як правяраюцца змены коштаў? Журнал карыстальніка, зыходны запіс, стан перадачы, пацверджанне адлюстравання Няма-канец-меткі часу або следу карыстальніка
Як будзе маштабавацца пілотная архітэктура? Архетып крамы, шлюз, праграмнае забеспячэнне, ліцэнзаванне, падтрымка і план разгортвання Маштабаванне патрабуе невызначанага рэдызайну
Якія дапушчэнні з'яўляюцца дагаворнымі? SLA, гарантыя, адказ службы падтрымкі, запасныя матэрыялы, бяспека і ўмовы інтэграцыі Прэтэнзіі да прадукцыйнасці застаюцца нефармальнымі

Параўноўваючы пастаўшчыкоў, выкарыстоўвайце паслядоўныя запыты доказаў, а не спадзявацца толькі на спісы функцый. Агляд сайтапараўнанне вытворцаў электронных паліцможа падтрымліваць раннюю стадыю-адбору рынку, у той час як пілот павінен праверыць выбраную сістэму ва ўласным асяроддзі прадаўца.

Тыповыя памылкі пілотаў

  • Выбар лёгкай вобласці:Чысты дэманстрацыйны праход можа выключыць умовы, якія, хутчэй за ўсё, не атрымаюцца.
  • Прапуск базавай лініі:Без бягучых даных аб працы і памылках нельга праверыць зберажэнні.
  • Вымярэнне толькі сярэдніх значэнняў:Сярэднія значэнні- для ўсёй крамы хаваюць хваставыя затрымкі і слабыя зоны.
  • Змена парогаў пасля прагляду вынікаў:Крытэрыі прыёмкі павінны быць зацверджаны перад тэставаннем.
  • Тэставанне толькі абсталявання:Праект уключае дадзеныя, інтэграцыю, працоўны працэс, доступ, мантаж, падтрымку і аднаўленне.
  • Ігнараванне абыходных шляхоў:Неафіцыйныя электронныя табліцы і паўторныя ручныя праверкі ўваходзяць у рэальныя эксплуатацыйныя выдаткі.
  • Заканчваецца занадта рана:Кароткі тэст можа прапусціць адмену павышэння, змену планаграмы, ачыстку, папаўненне, адключэнне і розніцу ў зменах.
  • Разглядаць высокі бал як дазвол ігнараваць крытычныя збоі:Некаторыя няўдачы патрабуюць стрымлівання незалежна ад агульнай колькасці балаў.

FAQ

Пытанне: ці павінны ў выніках пілотнага праекта ESL выкарыстоўвацца сярэднія значэнні або працэнтныя вымярэнні?

A: Выкарыстоўвайце абодва. Медыяна паказвае тыповую прадукцыйнасць, у той час як P95 паказвае час, на працягу якога былі завершаны 95% вымераных абнаўленняў або інцыдэнтаў. Адны толькі сярэднія значэнні могуць схаваць невялікую колькасць сур'ёзных затрымак. У пілотнай справаздачы таксама павінны асобна пералічвацца максімальныя значэнні, няўдалыя транзакцыі і нявырашаныя выключэнні.

Пытанне: Як трэба правяраць дакладнасць цаны падчас пілотнай праграмы ESL?

A: Параўнайце фізічны дысплей на паліцы з зацверджаным зыходным запісам і праверце ідэнтыфікатар прадукту, адпускную цану, цану за адзінку, калі патрабуецца, акцыйную цану, даты ўступлення ў сілу, валюту і апісанне прадукту. Выкарыстоўвайце поўную праверку для важных мерапрыемстваў прасоўвання, дзе практычны і стратыфікаваны выпадковы выбар для звычайных аўдытаў. Вынікі павінны быць падзеленыя па аддзелах, тыпу прыстасаванняў, памеры этыкеткі, тыпу абнаўлення, статусе прасоўвання і бесправадной зоне.

Пытанне: Што павінна аўтаматычна блакаваць разгортванне электронных этыкетак на паліцы?

A: Нявырашаныя крытычныя збоі павінны блакаваць разгортванне, нават калі агульны бал KPI высокі. Прыклады ўключаюць няправільныя цэны на паліцах, няўдалыя адмены прасоўвання, бясшумную страту або дубліраванне транзакцый з цэнамі, несанкцыянаваныя змены цэн, збоі, якія не выяўляюцца надзейна, і звычайныя працоўныя працэсы, якія не могуць быць завершаны без паўторнага ўмяшання пастаўшчыка.

Пытанне: Ці можа адзін пілот ESL прадстаўляць кожную краму рознічнай сеткі?

A: Не заўсёды. Адзін пілот можа быць дастатковым, калі крамы маюць аднолькавыя планіроўкі, абсталяванне, сістэмы, аб'ёмы абнаўленняў і аперацыйныя працэсы. Сеткам з істотна рознымі фарматамі крам могуць спатрэбіцца асобныя пілотныя архетыпы. Кампактная крама, вялікі супермаркет, аптэка і-склад могуць мець розныя рызыкі бесправаднога пакрыцця, мантажу, працоўнага працэсу і інтэграцыі.

Пытанне: Хто павінен валодаць пілотнымі KPI ESL?

A: Уласнасць павінна быць падзелена ў залежнасці ад крыніцы доказаў. Рознічныя аперацыі могуць валодаць мерамі працоўнай сілы і працоўнага працэсу, ІТ могуць валодаць вынікамі інтэграцыі і маніторынгу, мэрчэндайзінг можа зацвярджаць шаблоны і паводзіны па прасоўванні, фінансы могуць пацвярджаць здагадкі аб выдатках, а кіраўніцтва крамы можа ацэньваць выкананне задач супрацоўнікамі. Кожны KPI павінен мець аднаго названага ўладальніка, адказнага за якасць даных, парогавае зацвярджэнне і канчатковы-адказ.

Пытанне: Як трэба правяраць няўдалыя абнаўленні ESL?

A: Стварэнне кантраляваных збояў з вядомым часам пачатку. Прыклады ўключаюць адключэнне шлюза, прыпыненне інтэграцыйнага злучэння, адпраўку несапраўднага зыходнага запісу, выдаленне меткі або стварэнне кантраляванай няправільнай прывязкі. Праверце час абвесткі, аўтаматычныя паўторы, класіфікацыю выключэнняў, эскалацыю, аднаўленне, журналы аўдыту і канчатковы стан паліцы. Збой, які быў выпраўлены, але ніколі не выяўлены платформай, не павінен лічыцца паспяховым тэстам.

Пытанне: Якія доказы павінен прадаставіць пастаўшчык ESL пасля пілотнай праграмы?

A: Запытаць экспартаваныя журналы падзей, запісы пацверджання абнаўленняў, правілы паўтарэння, вынікі аднаўлення інтэграцыі, вынікі пакрыцця шлюза, дакументацыю па ролях і дазволах, навучальныя матэрыялы, абавязацельствы па адказе службы падтрымкі, умовы гарантыі, рэкамендацыі па запасных-прыладах і архітэктуру разгортвання для вялікіх аб'ёмаў крам. Неафіцыйныя заявы не павінны замяняць вымерныя доказы або дагаворныя абавязацельствы.

Пытанне: Як рознічны гандляр можа вызначыць, ці рэальная эканомія працоўнай сілы?

A: Вымярайце чыстую змену працы, а не толькі працу, выдаленую з працэсу папяровай-этыкеткі. Адніміце маніторынг ESL, апрацоўку выключэнняў, паўторнае прывязванне, абслугоўванне шаблонаў, замену прылад і час ІТ-падтрымкі з базавай рабочай нагрузкі папяровых-этыкетак. Запісвайце гадзіны па ролях і аддзелах, таму што эканомія працы ў краме можа кампенсавацца дадатковай працай для цэнтральных ІТ-службаў або груп падтрымкі.

Пытанне: Што павінна адбыцца, калі адно з падраздзяленняў не атрымліваецца, але агульны бал пілота праходзіць?

A: Не ўхваляйце безумоўнае распаўсюджванне толькі на аснове сярэдняга-па ўсім краме. Вызначце няўдалы аддзел, класіфікуйце асноўную прычыну, выпраўце праблему сеткі, мантавання, шаблону, працоўнага працэсу або інтэграцыі і паўтарыце закранутыя тэсты. Разгортванне можа працягвацца ў правераных раёнах, толькі калі план разгортвання дакладна аддзяляе іх ад умоў, якія ўсё яшчэ патрабуюць выпраўлення.

Канчатковы вынас

Пілот электронных этыкетак на паліцы павінен даць апраўданае рашэнне аб разгортванні, а не калекцыю паспяховых абнаўленняў экрана.

Самыя моцныя пілоты вызначаюць поспех перад усталяваннем, параўноўваюць вынікі з вымеранай базавай лініяй, выкарыстоўваюць відавочныя формулы і крыніцы даных, паведамляюць прадукцыйнасць хваста, а таксама сярэднія значэнні, правяраюць ненармальныя ўмовы, дакументуюць крытычныя збоі і патрабуюць доказаў кожнай заяўленай выгады.

Калі рознічны гандляр завяршае гэты працэс, рашэнне аб разгортванні больш не залежыць ад прэзентацыі пастаўшчыка або агульнай ацэнкі эканоміі. Ён падтрымліваецца ўласнымі цэнавымі аўдытамі рознічнага гандляра, сістэмнымі журналамі, даследаваннямі часу, працоўнымі працэсамі крамы, сродкамі кантролю рызыкі і фінансавымі вымярэннямі.
